吉泉直流作为世界电压等级最高、输电容量最大、输送距离最远的输电工程,它的安全稳定运行对于新疆打造“丝绸之路经济带核心区”、转变能源发展方式,促进全国范围内资源配置等具有重要意义。线路于2019年9月建成投运,随着社会用电负荷需求提升,今年7月,吉泉直流输送功率年内再次提升至1100万千瓦运行,面对运输负荷大幅提升,一线运检人员需要更加细心呵护线路健康状态,确保这条“大动脉”运输畅通。
新疆送变电公司作为此次检修作业的负责单位精心筹备,利用18天的线路停电空档期对微气象区段线路开展绝缘子金具串改造,完成重要塔位的耐张串增长优化,重新安装6096片三伞形瓷绝缘子,替换原来的4944片钟罩型玻璃绝缘子。更换的三伞形瓷绝缘子大幅提升了爬电比距,绝缘串长度从13.9米提升为15.4米,具备更强的耐污耐冰性能,可以大大提高输电杆塔对极端天气、在冰区、污区地段的杆塔运行的适应能力。
此次改造工作任务艰巨且复杂,作业地点位于木垒哈萨克自治县天山山脉,也是无人区、无信号区、大风区,且吉泉直流作为世界电压等级最高的输电线路,杆塔平均高度超100米,现场检修人员需要克服通信不便、塔高路陡、天气寒冷等困难,高质量完成线路登塔检修工作。

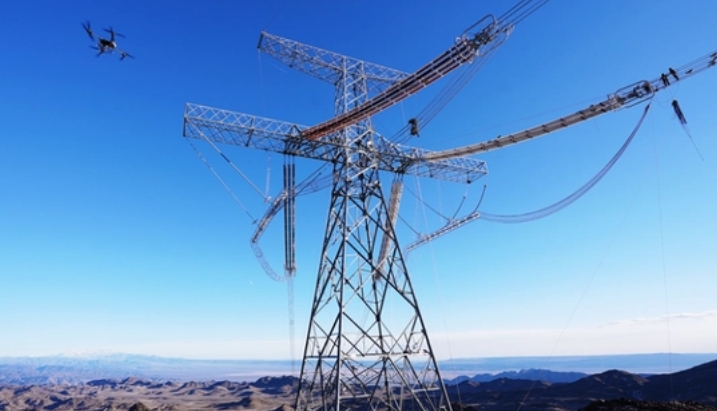

国网新疆电力有限公司提前部署,精心谋划,主要负责人到现场指导,制定了详细的改造方案和应急预案,在检修现场成立指挥部,统一指挥和协调改造工作,确保各项任务有序进行。为降低检修人员作业强度,本次检修首次使用FC30大载重无人机携带工器具和材料,从地面传递至检修人员手中,利用独特的“电力外卖”方式,解决了部分工器具吊装的难题,减少了人员劳动强度,提升了工作效率。现场配备对讲机、卫星电话、移动电源、应急装备开水区,有效降低了通信不便,天气寒冷等不利影响。
此次大修项目制定了详细的日计划,每日召开总结会,分析当天作业中遇到的问题并制定解决措施,保障检修作业有计划、有部署、有落实、有反馈。同时现场安全监护人员时刻保持警惕,对每一个施工环节进行严格监督和检查,作业过程中检修工器具、金具、个人安全工器具严格按照检修现场标准化管理,严把检修质量关、安全关。
“检修现场,我们要求每一位作业人员严格执行现场安全措施,现场做好防寒保暖措施。严控此次工程质量,做到严谨认真,细致验收,不放过一颗螺栓、一个销钉,确保线路零缺陷投运。”现场检修负责人何慧晶说道。
据统计,此次检修作业,新疆送变电公司共投入184人,成立20个检修小组,在完成应急大修项目之外,还完成杆塔登检62基、114片自爆玻璃绝缘子更换工作、无信号区段21基“微波+监控”在线检测设备安装调试、走线检查76档导地线接续管补强113根、金具劣化检测12基、盐灰密瓷质绝缘子安装20基、防污闪涂料憎水性检测10基、复合绝缘子憎水性试验8基、179条缺陷消除等21项工作。
下一步,国网新疆电力有限公司将利用技术监督有效手段,针对改造后的线路在带电运行中的状态进行全面检测监控,总结经验,全力保障新疆超特高压线路“迎峰度冬”安全运行。
